Хід будівництва БФК Ermolaev Center

07.10.2021
Хід будівництва БФК Ermolaev Center Хід будівництва БФК Ermolaev Center

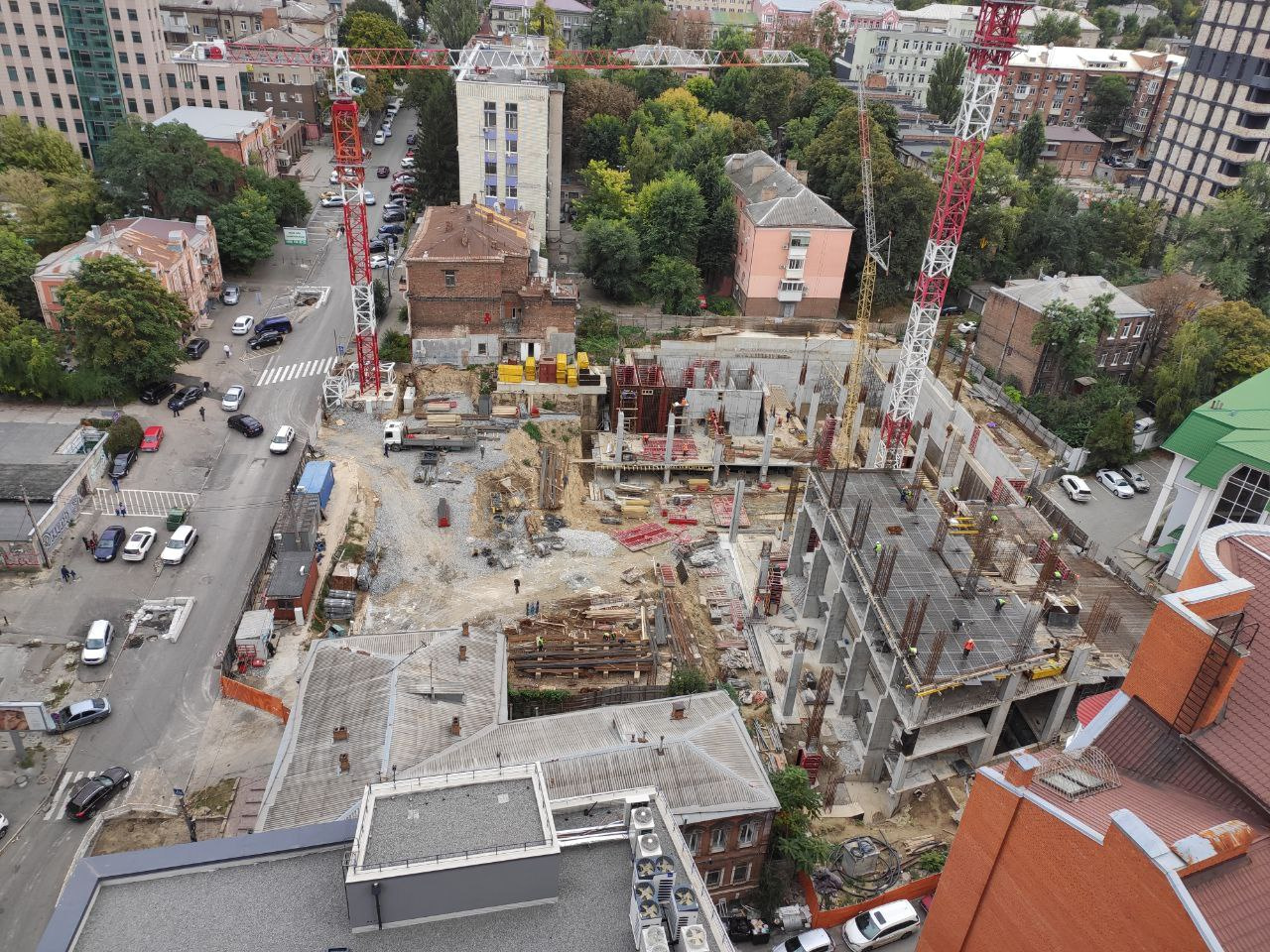

Ділимося з вами новим звітом з будівельного майданчика БФК Ermolaev Center.

Residential tower:

  • повністю виконані палі, ростверки та зроблено зворотнє засипання ростверків — 100%;
  • 100% стін, колон та плити перекриття до позначки 0.000;
  • виконана бентонітова гідроізоляція ростверків — 100 %;
  • змонтований та працює баштовий кран;
  • змонтовано та забетоновано 100% приямків;
  • виставлено опалубку та заармовано 25 % плити перекриття у позначці +3.260;
  • виконано 75% колон першого поверху (позначка +3.270).

Business tower:

  • палі котловану виконані на 100%;
  • ростверки виконані на 100 %;
  • 85% колони та стіни діафрагми до позначки 0.000;
  • бентонітові мати змонтовані на 100%;
  • навісна стіна готова на 100%.

Parking:

  • палі виконані на 100%;
  • ростверки на 100%;
  • колони 100% до 0.000;
  • стіни 30% до 0.000.

По периметру виконана на 100% підпірна стіна з паль огорожі.
Змонтовано та запущено другий баштовий кран.



Також ви можете стежити за динамікою будівництва у on-line форматі:
